电力运营火储联调项目稳步推进

宣布时间:2025-09-25 泉源:电力运营 作者:习拓
分享到:

电力运营承揽的麟北发电火储联调工程建设项目#1、#2飞轮舱基础要害工序顺遂完成 ,电池PCS一体机基础施工有序落地 ,装备采购与手艺对接同步提速 ,项目建设泛起“施工+采购”双线并进的优异态势。

“这周最要害的就是跟降雨抢时间!”项目认真人一语道出了连日来的主要节奏。面临一连强降雨带来的挑战 ,项目团队第一时间设置集水坑、加固挡水围堰、修复坡道 ,为飞轮及电池PCS一体机基础、钢筋与木匠加工厂搭设防雨棚 ,通过“降排水+防雨防护”组合步伐 ,包管施工清静 ,确保工序顺畅衔接。

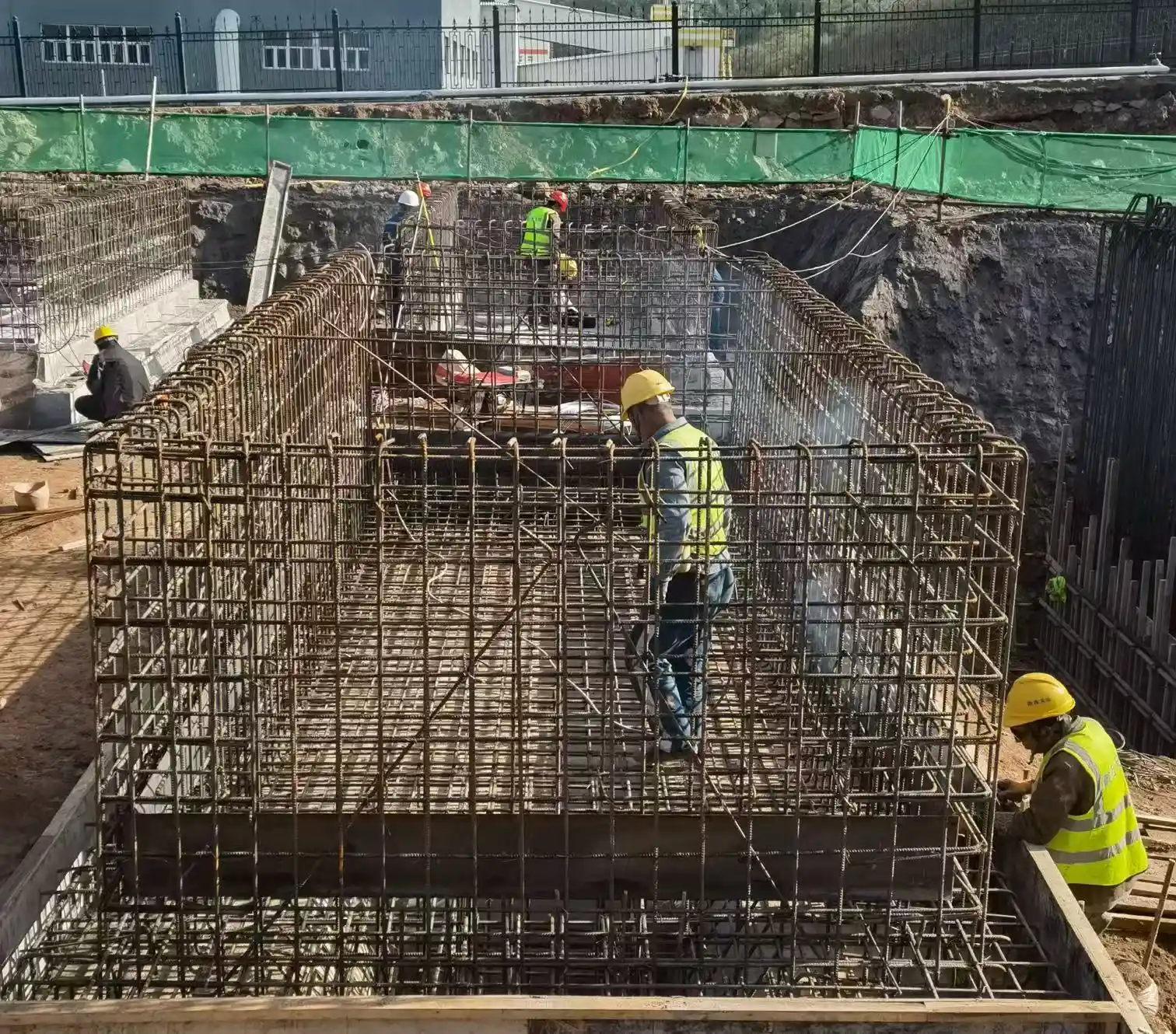

在有用应对天气影响的同时 ,项目团队配备挖掘机、吊车等10余台套装备 ,周全铺开作业面 ,#1、#2飞轮舱基础实现从放线验收到钢筋加工、绑扎全流程闭环 ,飞轮及电池PCS一体机基础完成钢筋绑扎、止水板焊接、模板支护及基础浇筑 ,#3、#4飞轮舱基础完成墙模板支护、螺栓预埋、举牌验收及基础浇筑有序推进。

装备采购同步推进 ,二次舱图纸锁定 ,DCS、交直流等要害系统所有完成厂家对接 ,西门子6kV断路器厂家已提报刷新图纸 ,远动RTU待省调确认点位 ,各项装备采购事情均按妄想推进。项目部物资认真人透露:“现在主要装备排产顺遂 ,与现场土建节点高度匹配 ,为10月尾电气装置大干快上提供了先决条件。”

“我们将继续以节点倒逼、责任到人、雨天不松、夜间抢工的劲头 ,全力冲刺主体结构封顶目的 ,确保年内实现储能辖档酮合调试 ,为项目建设孝顺运营速率!”项目认真人体现。
